各有关单位:
近几年,我市认真抓好人防工程平战转换应急准备工作的落实,为人防工程形成应急保障能力打下了良好基础。为使人防工程平战转换措施更加切合实际,最近,我办根据《广东省人民防空办公室关于调整人防工程平战转换标准的通知》(粤人防〔2013〕360号)以及人防工程有关技术规范的要求,结合全市人防工程平战转换工作实际,重新修订了《广州市人防工程平战转换要求》,该要求自2014年5月1日起施行。对全市已建工程或已取得《人防工程设计专项审查意见书》的在建工程,仍按原要求执行。
广州市人防工程平战转换要求
|
专业
|
项 目 内 容
|
平战转换要求
|
备注
|
|
防
护
|
防护密闭门、密闭门
|
平时安装到位,不允许临战转换。
|
|
|
防爆波活门
|
采用悬板活门;平时安装到位,不允许临战转换。
|
|
|
防护单元之间平时行车道的门洞
|
采用双向受力防护密闭门;平时安装到位,不允许临战转换。
|
|
|
抗爆单元隔墙
|
允许临战转换。
|
|
|
主要出入口的防倒塌棚架
|
允许临战转换;预埋件需平时预埋到位。
|
|
|
通
风
|
战时进、排风机
|
允许临战转换。
|

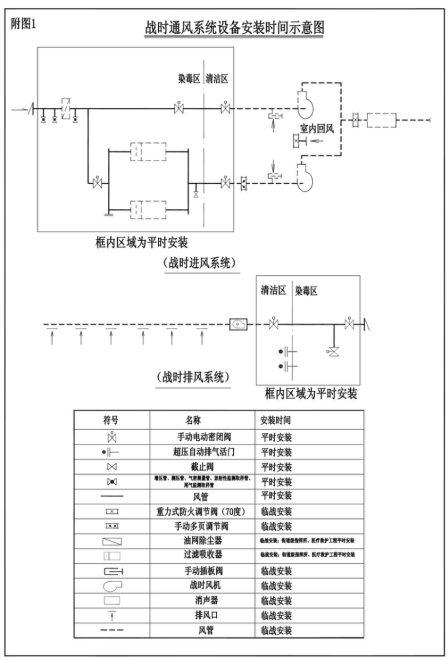

详
见
附
图
1
|
|
除尘滤毒设备
|
对街道级指挥所、医疗救护工程,平时安装到位,不允许临战转换;对其它工程允许临战转换。
|
|
超压排气阀门
|
平时安装到位,不允许临战转换。
|
|
密闭阀门
|
平时安装到位,不允许临战转换。
|
|
增压管、测压管、气密测量管、放射性监测取样管、尾气监测取样管
|
平时安装到位,不允许临战转换。
|
|
战时风管
|
战时进风机吸入段最后一道密闭阀门至扩散室管段、战时排风机出口段最前一道密闭阀门至扩散室管段平时安装到位,不允许临战转换;其余管段允许临战转换。
|
|
通风穿墙套管等预埋件
|
平时预埋到位,不允许临战转换。
|
|
给
排
水
|
战时水池或水箱
|
结合消防水池或利用防护单元闲置空间建成钢筋混凝土水池;饮用水宜用桶装水,临战配置;钢板水箱允许临战转换。
|
|
|
战时生活、给水管道系统
|
战时给水引入管至第一道防护阀门平时安装到位;其余允许临战转换。
|
|
|
洗消设备
|
允许临战转换。
|
|
|
集水井
|
排水设施平时安装到位,不允许临战转换。
|
|
|
干厕
|
允许临战转换。
|
|
|
防爆地漏
|
平时安装到位,不允许临战转换。
|
|
|
给排水穿墙套管等预埋件
|
平时预埋到位,不允许临战转换。
|
|
|
电
气
|
电源
|
战时从市电引入的主电缆平时敷设到位,战时从平时配电房或平时进、排风机配电系统就近转接,允许临战通电;战时从人防区域电站引入的主电缆线允许临战转换。
|

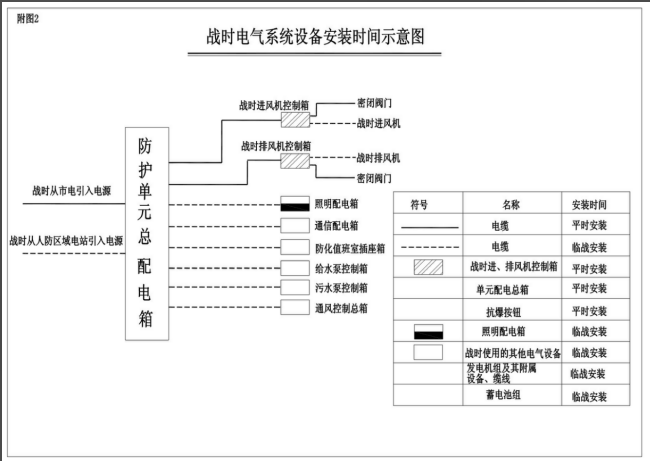

详
见
附
图
2
|
|
防护单元总配电箱及战时进风机、排风机控制箱
|
平时安装到位,不允许临战转换。
|
|
电缆
|
防护单元总配电箱至战时进、排风机控制箱电缆平时安装到位,不允许临战转换。
|
|
密闭阀门至战时进、排风机控制箱电缆平时安装到位,平时调试。
|
|
战时使用的其他电气设备、电缆
|
允许临战转换。
|
|
发电机组及附属设备、电缆
|
允许临战转换。
|
|
电气穿墙套管等预埋件
|
平时预埋到位,不允许临战转换。
|
